キュービクル設置時の消防届け出に関する備忘録

キュービクル(高圧受電設備)の設置や更新を行う際は
火災予防条例に基づき、管轄の消防署への届出が義務付けられている。
提出時期や順序を誤ると、行政指導の対象になったり工事のやり直しが
発生したりするリスクがあるため注意が必要となる。

目次

消防署への提出期限

「設置工事に着手する日の3日前〜7日前まで」

自治体の火災予防条例によって「3日前まで」とする地域と「7日前まで」(東京都など)とする地域がある。着工日ではなく「設備を設置する日」から逆算するため、日程に余裕を持った対応を行う必要がある。
設置工事後の事後報告は条例違反となる可能性がある。

消防届け出に必要な書類

以下の書類をひとまとめにし
「正・副」の2部作成して消防署へ提出するのが一般的となる。

書類名内容・ポイント
変電設備設置届出書各消防機関が指定する届出書の表紙。
付近見取図敷地のどこにキュービクルを設置するかを示す周辺地図。
配置図・平面図建物や可燃物、開口部からの距離
(保有距離・離隔距離)や
防火壁の位置が正確に記載された図面。
構造図・仕様書・単線結線図設備のスペックや構造を示す書類。
「消防用設備への電源供給(消防回路)」が適切に分かれているかがチェックされる。
キュービクル式認定書の写し(認定品の場合)日本消防設備安全センター等の認定を受けた製品であることの証明。
これを添付することで、建物との離隔距離の制限が
緩和される。

絶縁油の総量が消防法で定める「指定数量」を超える場合は
別途「危険物(又は少量危険物)の届出」が必要になることがある。

消防届け出の手続きの流れ

手続きは以下の順序で進める必要がある。

管轄消防署への事前相談

特に設置場所や距離に不安がある場合。

キュービクルと建物との距離(保有距離)が基準を満たしているか
平面図や配置図を持参して消防署の予防課などに事前確認を行う。

届出書類の作成・準備

工事業者から仕様書や図面を取り寄せ、届出書を作成する。
届出書には関係者(オーナー等)の押印や署名が必要。

消防署への届出(提出)

設置工事の3〜7日前まで。

管轄の消防署窓口へ書類を提出する。
※自治体によっては電子申請や郵送が可能な場合もある。
不備がなければ副本が返却される。

設置工事の着工

届出が受理され
法的な待機期間を経たあとに実際の設置・更新工事をスタートする。

消防検査(使用開始前)

工事完了後、消防署による現地検査が行われる。
図面通りに設置され、必要な距離が保たれているか確認を受け、合格すれば使用開始となる。

その他・注意事項

  • 届出者は「工事業者」ではなく「関係者」
    届出書の「届出者」欄は、電気工事を行う施工業者ではなく
    設備の所有者・管理者・占有者(建物のオーナーやテナント企業など)になる。
  • 保有距離(離隔距離)の確保

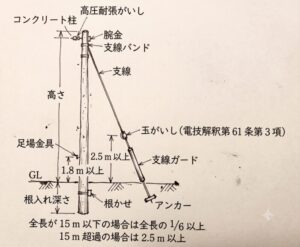

    キュービクルは火災延焼を防ぐため、建築物等から一定の距離(原則3mなど)を離す必要がある。
    ただし「認定品」のキュービクルを採用すれば
    この距離を大幅に(1mやそれ以下に)短縮できる特例がある。
  • 消防署「以外」への届出も忘れずに
    消防だけでなく、経済産業省(産業保安監督部)に対しても「電気事業法」に
    基づく届出(電気工作物設置届出や保安規程届出、電気主任技術者の選任など)が
    原則として工事の30日前までに必要となる。

参考資料

関連法令(手続きの法的根拠)

キュービクル設置に関連するルールは、主に以下の法律と条例に基づいています。

各市町村の「火災予防条例」
(例:東京都火災予防条例 第11条「変電設備」など)
内容: キュービクルが「変電設備」として扱われ、設置前の届出(7日前または3日前)や、建物との離隔距離(原則3mなど)が規定されている。

消防法 第9条の4(少量危険物)
内容: 油入式変圧器で、絶縁油(鉱油など)の量が「指定数量の5分の1以上」となる場合に
必要となる手続きの根拠。

電気事業法
内容: キュービクルを「自家用電気工作物」として扱う根拠であり、経済産業省への工事計画届出や保安規程の届出、電気主任技術者の選任義務が定められています。

主な参考機関・公式ガイドライン

東京消防庁
参照ページ: 電気設備設置(変更)届出書
解説: 「設置する7日前までに関係者が届け出ること」「届出書類の一覧(配置図、仕様書など)」「工事後の消防検査」といった具体的な手続き手順や様式が公開されている。

一般財団法人 日本消防設備安全センター
参照ページ: キュービクル式認定・評価制度
解説: 本センターの認定を受けた「キュービクル式認定品」を使用することで、火災予防条例における建物との離隔距離の制限が特例として緩和される(3m → 1m以下など)仕組みを運用しています。

環境省
参照ページ: 低濃度PCB廃棄物早期処理情報サイト

解説: キュービクル更新時に発生する古い変圧器・コンデンサ等に含まれる「低濃度PCB」の処理期限(令和9年/2027年3月31日)や、調査・処分のフローについて公式な案内が掲載されています。

経済産業省(各地域の産業保安監督部)
解説: 自家用電気工作物の設置に伴う「電気事業法」側のアプローチ(保安規程届出書、電気主任技術者選任届出書など)の書式や提出期限(工事の30日前)が案内されています。
